堀川を清流に |
||||||||||||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||||||||||||
堀川左岸雨水調整池の工事現場の見学をしてきました。 平成28年11月26日 堀川1000人調査隊2010実行委員会 レポート 調査隊事務局 |
||||||||||||||||||||||||||||||||||||||||||||||

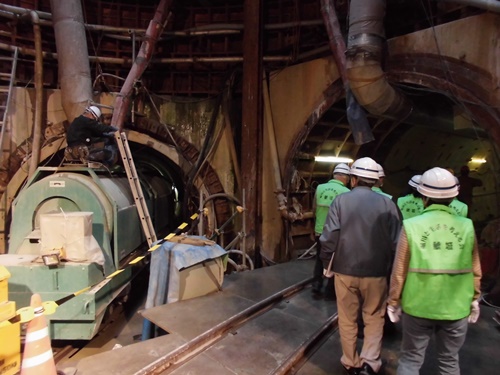

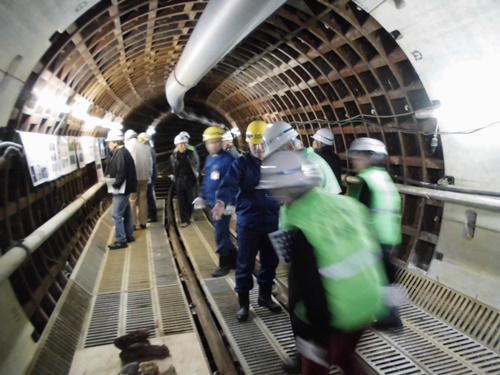

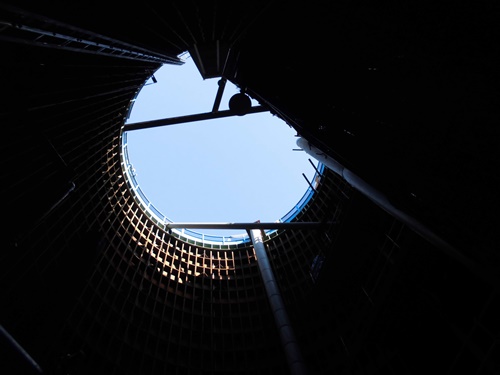

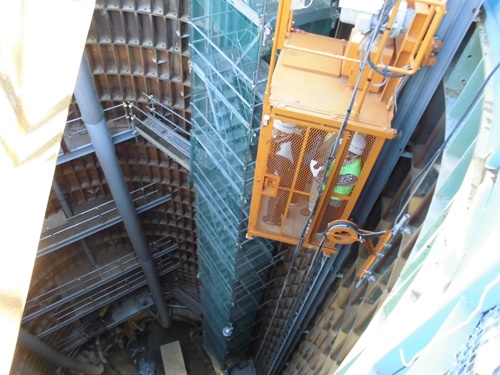

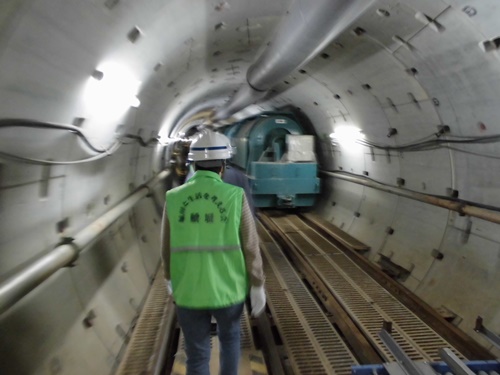

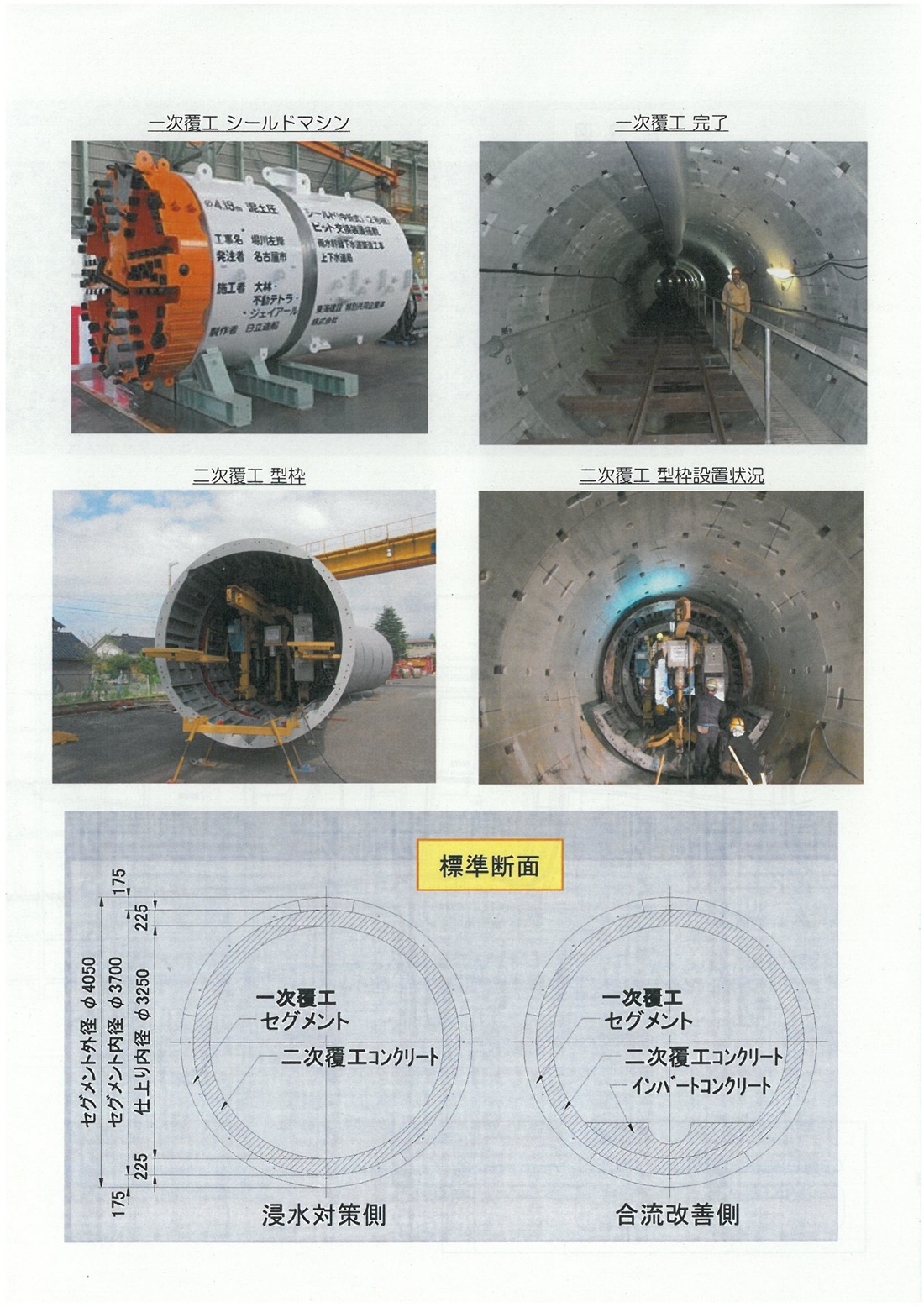

事務局より 平成28年11月26日(土) 堀川の浄化に大きな効果があると期待されている、堀川左岸雨水滞水池。 平成31年3月末の完成を目指して、工事が進んでいます。 すでに平成22年5月から稼働開始している堀川右岸雨水滞水池については 今年9月に開催した第19回調査隊会議でも、その効果が検証されており この滞水池の効果があると考えられる堀川上流部では、雨が降った翌日でも 堀川があまり汚くならないことがわかってきました。 現在工事中の左岸滞水池が稼働を開始する平成31年には、さらに堀川が きれいになることが期待されているゆえんです。 その堀川左岸滞水池は、堀川の浄化対策としての滞水池のほかに おもに北区内の比較的低い地域の浸水対策として築造される雨水調整池と 一緒に工事が進んでいます。 この施設は、地下約30mの深さに、直径約3mのトンネルが東西2kmに2本 のびており、北側のトンネルが堀川浄化対策用、南側のトンネルが浸水対策用と なっています。 このほど、堀川1000人調査隊2010実行委員会では、名古屋市上下水道局の ご協力を得て、この施設の工事現場の見学会を実施いたしました。 調査隊の皆様にも、この施設のイメージがわかっていただけるよう、事務局が 下記にレポートしましたのでご紹介させていただきます。 |
||||||||||||||||||||||||||||||||||||||||||||||
|
||||||||||||||||||||||||||||||||||||||||||||||
|
